【問題19】

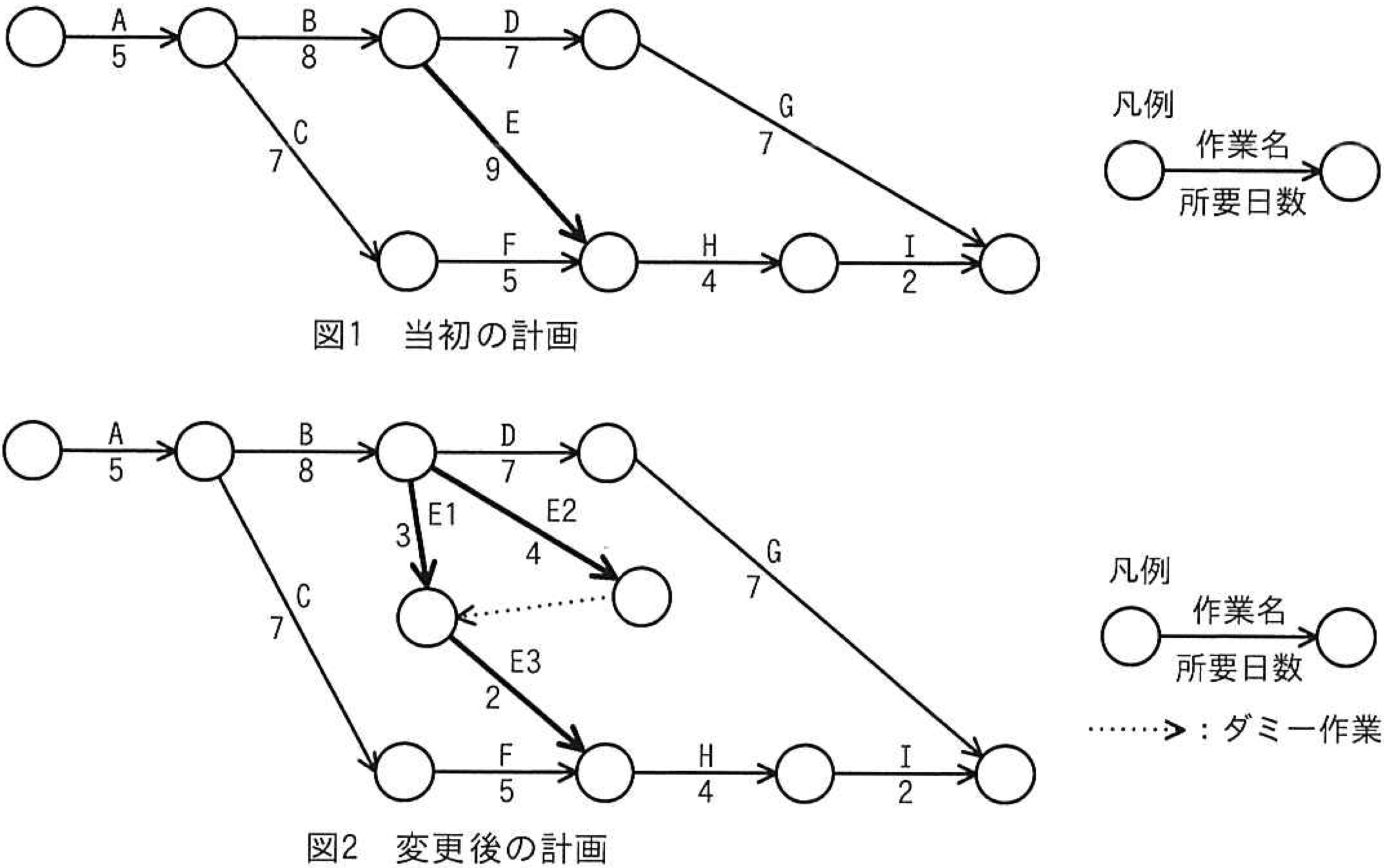

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。

【解説】
■ 当初の計画(図1)
クリティカルパス(最長経路)は以下のとおり:
経路① A→B→D→G:5 + 8 + 7 + 7 = 27日
経路② A→B→E→H→I:5 + 8 + 9 + 4 + 2 = 28日 ← 最長
経路③ A→C→F→H→I:5 + 7 + 5 + 4 + 2 = 23日
→ よって、当初のクリティカルパスは経路②で28日
■ 変更後の計画(図2)
作業E(9日)をE1(3日)・E2(4日)・E3(2日)に分割。
経路① A→B→D→G:5 + 8 + 7 + 7 = 27日
経路② A→B→E1→E2→G:5 + 8 + 3 + 4 + 7 = 27日
経路③ A→B→E1→E3→H→I:5 + 8 + 3 + 2 + 4 + 2 = 24日
経路④ A→C→F→H→I:5 + 7 + 5 + 4 + 2 = 23日
→ クリティカルパスは①または②で27日
■ 短縮できた日数
当初:28日 → 変更後:27日 → 1日短縮
出典:令和7年度 春期 ITサービスマネージャ試験 午前II 問19
